技改提升 | 魯西電廠&新風光:多元聯合儲能調頻項目一次性通過168小時試運轉
12月17日
魯西電廠多元聯合儲能調頻項目
順利通過AGC-R模式168小時連續試驗
在大型火電機組多元聯合調頻技術應用上
取得重要突破

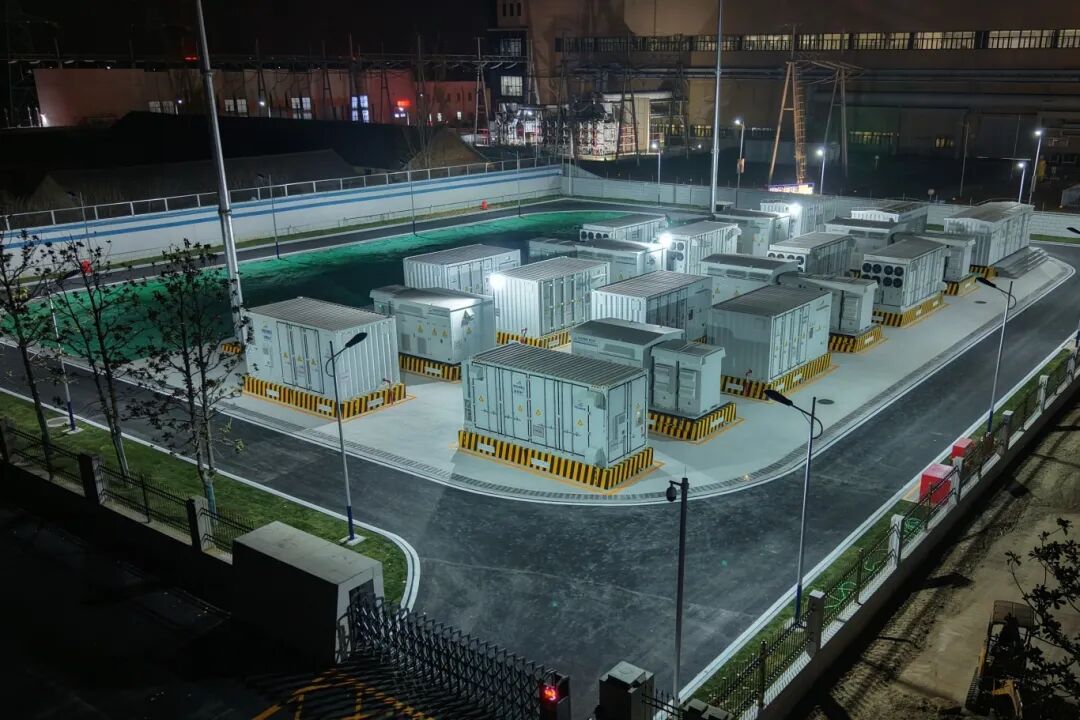

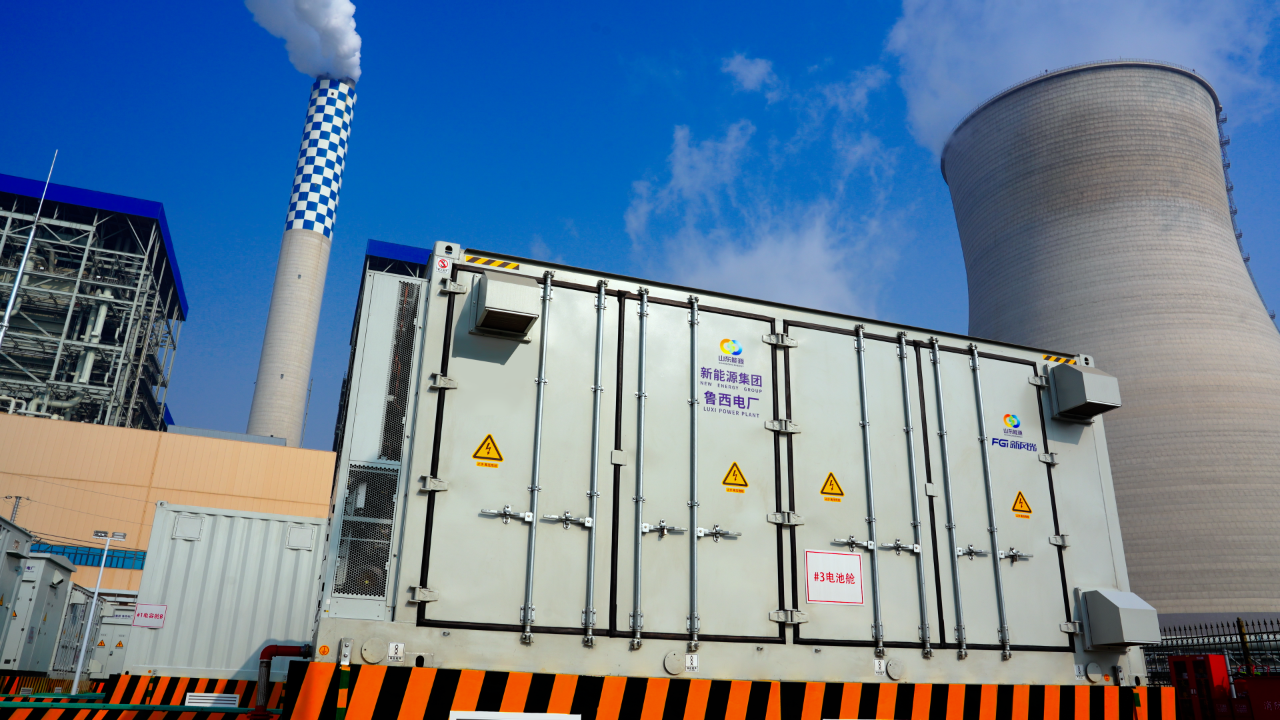

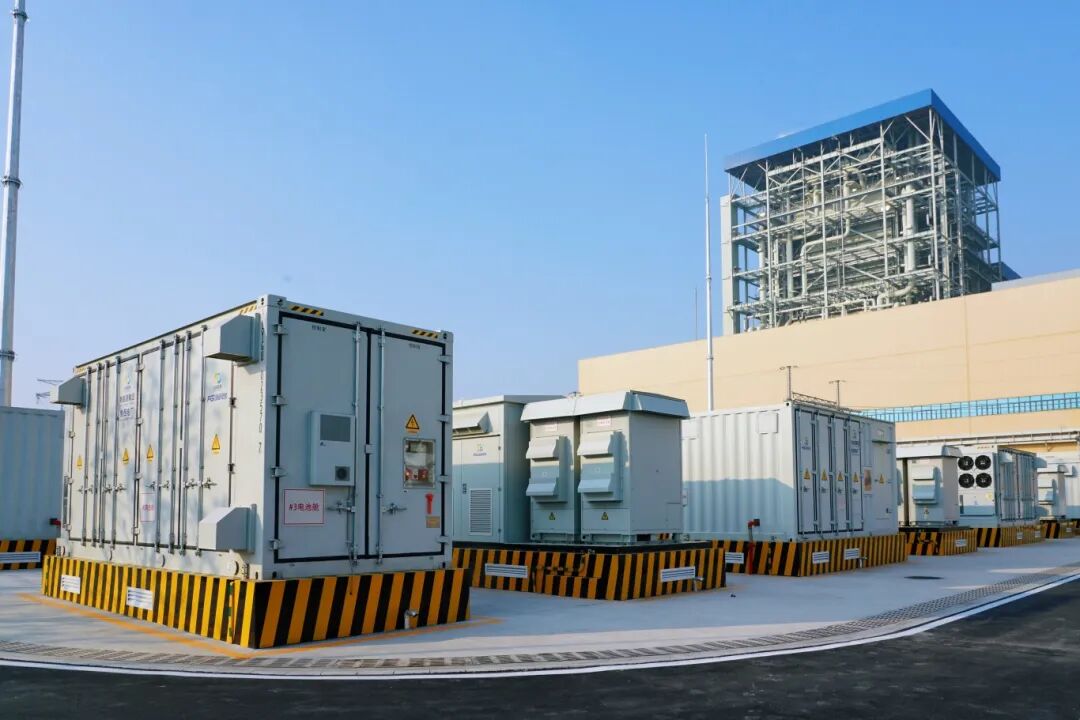

作為山東省首個多元聯合火電調頻技術項目,魯西電廠創(chuàng )新采用“磷酸鐵鋰電池+超級電容”混合儲能技術路線,配置了15MW/15MWh磷酸鐵鋰電池與15MW/6min超級電容儲能系統,分別接入兩臺機組高廠變低壓側母線。通過儲能能量管理等系統協同控制,實現儲能與發電機組的聯合調頻。項目投運后,機組調頻性能指標顯著提升,可深度參與調頻輔助服務市場,蹚出一條創(chuàng )新創(chuàng )效新賽道。

項目建設初期降雨頻繁,嚴重影響土建及電氣施工進度。魯西電廠梳理關鍵節點、倒排工期專人專盯落實趕工措施,創(chuàng )造了“從施工到聯調僅3個月”的驚人速度。為確保試運行達到預期效果,他們設定多變工況下參數標準,做好滿負荷連續試運,充分驗證系統安全性與穩定性。

試運期間迎峰保供任務艱巨,魯西電廠創(chuàng )新采用功率分配策略,由儲能系統承擔高頻調節分量,火電機組承接低頻調節需求,確保供電、供暖穩定。他們組織管理人員深度參與調試,固化形成30余份標準操作票,為后續運維奠定了堅實基礎。經過測試,機組調節速率、響應時間、調節精度等核心指標大幅提升,達到省內標桿水平。

據了解,在新能源占比持續提升的背景下,為更好適應電網靈活調度需求,魯西電廠熔鹽儲能火電機組靈活性改造項目已全面啟動。該項目投運后,預計成為全國首臺實現“單機深調到零、雙機深調到15%負荷”的火電機組,不僅為火電靈活性改造提供可復制的技術路徑,也將成為新型電力系統儲能規?;瘧玫氖痉豆こ?。

新風光將以魯西電廠火儲聯合調頻項目的成功實踐為新的起點,持續深化技術創(chuàng )新與場景應用,致力于將這一標桿項目的成熟經驗與價值,轉化為更廣泛、更高效的解決方案,為更多火電廠提供安全、可靠、經濟的儲能調頻服務,助力電力系統穩定運行與清潔能源轉型。
